高水位地質開挖式基礎"井點降水"施工方法研究
引言
隨著社會經濟的不斷發展,在沿海地區建設輸電線路將越來越多,在地下水位高的地區施工開挖基礎面臨一個新的課題:地下水位高的土質普遍屬于容易塌方的沙質黏土或流沙,如采取直接開挖后再進行降水的方法,基坑會發生嚴重的塌方,窩工嚴重,開挖后仍需不斷降水,將造成坑底沙土流失,存在基礎產生偏移的風險。因此,采取何種有效的施工方法,減少在基坑開挖時的塌方,提高施工效率,是施工面臨的首要問題。
本文提出了采取"井點降水法"進行高水位基坑開挖施工的方法,就是在基坑開挖周圍離坑口2~3m的地方打8~10個水井,水井深度一般控制在比基礎埋深加深5~6m,在基礎開挖前進行降水處理,并隨時檢測地下水位的高度,在地下水位降到基礎埋深以下時,再組織進行基坑開挖,以有效防止基坑坍塌,降低施工成本及安全風險,加快施工進度。
1概論
1.1提出問題
由我公司負責施工的安各莊至京唐港220kV線路第二標段位于河北省唐山市樂亭縣境內,屬于渤海灣沿海地區,該地區是灤河沖積平原,全線路的地質均屬于淤泥和流沙,普遍地下水位較高,在地下0.5m左右。設計考慮到對施工造價的成本控制,全線路均采用開挖基礎型式,基礎普遍埋深在3~4m之間,終端塔基礎的埋深達到了5.2m,為基礎施工帶來了很大難度。
1.2制定方案
通過現場調查,結合設計提供的地質報告,發現該地質由于含沙率較高,屬于見水就會坍塌的土質,但滲水性較好。為確保施工進度及控制施工成本,在基礎施工中采取了"井點降水法",大大提高了施工效率,減少了因基坑坍塌造成反復修坑的人工浪費,節約了施工成本。
1.3"井點降水"的施工原理

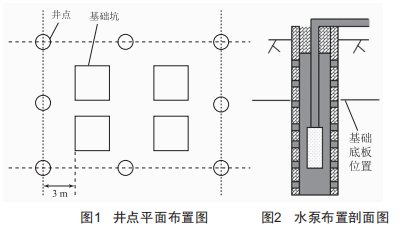

在基坑外圍埋設多個井點濾水管深入含水層內,井點濾水管的分布視基坑大小情況而定,一般控制在8~10個之間為宜(圖1)。為使降水效果更加明顯,井點濾水管的埋深深度一般比基礎埋深深5~6m,井點濾水管內裝設潛水泵,潛水泵潛入水底的深度控制在距離井點濾水管底0.6m左右,以預防沉積物堵塞水泵,影響水的排出(圖2)。潛水泵上端通過連接管道與集水總管連接,使多個水泵形成一個整體的排水系統,再啟動抽水設備,地下水便可在水泵吸力的作用下經潛水泵進入連接管,通過集水總管排出,使地下水位降低到基礎埋深以下。本法具有機具設備簡單,使用靈活,裝拆方便,降水效果好,可提高邊坡穩定性,防止流沙現象發生,降水費用較低等優點。
1.4材料要求
(1)井點濾水管:用4300mm的水泥預制管,管壁鉆有多排410mm梅花形濾水孔。一般埋入水中的部分均需有濾水孔,以確保地下水能順利排入井點濾水管內。井點濾水管不單起到濾水作用,還能起到井點的護壁作用。
(2)連接管:用塑料透明管、膠皮管,直徑大小需要與潛水泵配套:頂部裝鑄鐵頭,方便與集水總管連接。
(3)集水總管:排水流量需滿足多個潛水泵同時排水的要求。
1.5主要機具設備
(1)配套井點分布情況配備潛水泵,并需要配備備用的潛水泵,確保能保證持續降水作業。
(2)在現場無電源可以連接使用的情況下,需要配備能承擔降水系統總功率的發電機。
(3)敷設井點濾水管用的小型鉆孔機。
1.6施工操作工藝
(1)井點布置根據基坑平面形狀與大小、地質和水文情況、降水深度等而定。為提高降水效果,便于基坑開挖,宜采用環形井點,在開挖機械進出的道口,可不封閉,間距可達4m。井點濾水管距坑壁控制在2~3m之間,井點濾水管間距視井點布置情況而定,除挖土設備進出通道處外需均勻分布井點濾水管,埋深根據降水深度及含水層位置決定,一般以比開挖基坑深5~6m為宜。
(2)井點濾水管埋設,用沖擊式或回轉式鉆機成孔,孔徑為300mm,井深根據降水深度及含水層位置決定,一般以比開挖基坑深5~6m為宜:洗井用水泵將井內泥漿抽出:用機架吊起井點濾水管徐徐插入井孔中央,使其露出地面200mm左右。
(3)井點濾水管施工工藝程序:放線定位→沖孔→安裝井點濾水管→安裝潛水泵→連接排水管→連接集水總管→啟動電源→開動潛水泵抽水→測量觀測井中地下水位變化。
1.7工程實例
在位于河北省唐山市樂亭縣的安各莊至京唐港220kV線路工程第二標段的施工中,共有基礎55基,如按先開挖后排水的方法施工,平均施工一基基礎最少需要15~20天的施工時間,存在大量塌方的現象,嚴重制約工程進展,存在安全隱患,浪費施工成本。由于開挖后仍需不斷抽水,會造成坑底沙土流失,容易導致基礎產生不同程度的沉降及偏移。
安各莊至京唐港220kV線路工程第二標段在采用"井點降水法"施工后,平均每基基礎施工只需5天時間(提前采取降水措施),大大提高了施工進度,降低了基坑塌方的可能性,有效降低了安全風險,保證了工程質量和工期目標。
2注意事項
(1)在鉆井點孔時,如碰見障礙物,可以空一井點,鉆下一井點。
(2)井點濾水管必須埋入深水層,一般比開挖基坑深5~6m。
(3)啟動井點內潛水泵開始抽水后不得停止抽水,以防因停止抽水而淹泡基坑的事故發生,引起塌方,因此需要配備備用電源或備用發電機。
(4)注意防止沉積淤泥堵塞水泵及排水管道。
(5)基坑開挖后,要控制地下水位低于基坑底,防止地下水擾動基坑地基土體。
3安全措施
(1)鉆孔井架必須安放平穩,預防井架傾斜坍塌傷人。
(2)對于已完成鉆井的井點要采取覆蓋措施,防止人、牲口或土體回落井內。
(3)做好防觸電措施,采取"一機、一閘、一保護"的措施,做好接地、接零保護。水泵部件檢修必須斷開電源。
(4)進入施工現場人員必須正確佩戴安全帽。
4結語
實踐證明,采用"井點降水法"進行高水位地質開挖式基礎施工,能有效避免基坑開挖時發生嚴重坍塌的現象,提高了工作效率,加快了工程進度,減少了安全隱患,起到了降低施工成本、保證工程質量的作用,值得在輸電線路施工中借鑒及推廣。
在變電站施工中,在大型基礎開挖時采用多點的"井點降水"施工方法,能對保證工期及施工安全、降低施工成本起到重要作用。
